はじめに ― 一枚のFCC公示から
2026年6月18日付の米連邦通信委員会(FCC)の公示に、アストロスケールホールディングス(東証グロース・186A)の米国子会社に関する一行があった。Astroscale U.S. Inc. への「打上げ・運用許可(Launch and Operating Authority)」の付与である。
許可そのものは規制上の手続きの一つにすぎない。だが、この認可が下りた衛星は、米宇宙軍が進める「USSF-23」という注目の打上げミッションに搭載される機体だ。そこで本コラムでは、このFCC許可を入口に、USSF-23とは何か、何が積まれるのか、そしてアストロスケールが担う役割は何か、を一次情報をもとに順に整理していきたい。投資判断を促すものではなく、事実関係の交通整理である。
まず、今回FCCが認可したものを正確に押さえておく。
- 公示:FCC Public Notice、DA番号 26-610、Report No. SAT-02010(2026年6月18日)
- 申請者:Astroscale U.S. Inc.
- 種別:Launch and Operating Authority(打上げ・運用許可)の付与
- 整理番号:SAT-LOA-20241223-00298(衛星 S3217)
- 申請日:2024年12月23日/アクション日:2026年6月15日
- 結果:条件付き認可(Granted with Conditions)
申請が2024年末、認可が2026年6月という時系列、そしてGEO(静止軌道)で運用する単機の軌道上サービス衛星である点から、これは後述するアストロスケールの給油機「Provisioner(APS-R)」の打上げ・運用に関する許可とみてほぼ間違いない。
注意すべきは、これは「受注」や「契約」ではなく、米国で衛星を打ち上げ・運用するための規制上の許可だという点だ。売上に直結する材料ではなく、またFCC(規制当局)側の処理であるため、企業が都度プレスリリースを出す性質のものでもない。意味づけとしては、打上げに向けた規制面の地ならしが一つ整った進捗と捉えるのが妥当である。

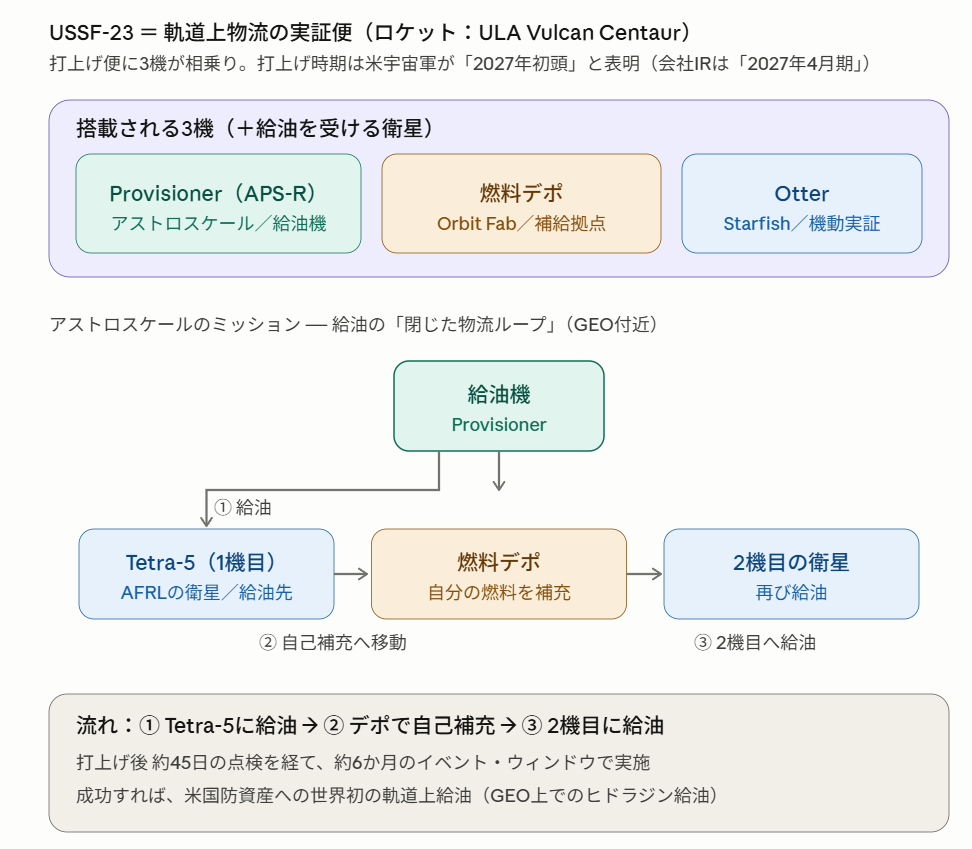

本コラムの全体像を、まず一枚の図にまとめておく。以下では、この図の各項目を順に掘り下げていく。

1. USSF-23ミッションとは何か
では、その機体が乗る「USSF-23」とは何か。
USSF-23は、米宇宙軍が軌道上物流(Servicing, Mobility and Logistics=SML)能力を実証するためのパスファインダー(先行実証)ミッションである。衛星に燃料を補給したり、軌道上で衛星を移動させたりといった、これまで「いつかできる」と語られてきた能力を、実機で試す。
ロケットはULA(ユナイテッド・ローンチ・アライアンス)のVulcan Centaur。米宇宙軍はこのVulcanを国家安全保障打上げの認証システムとして運用しており、USSF-23はその一便にあたる。
ここで最も重要なのは、USSF-23は単一の衛星を打ち上げる便ではなく、複数の実証機を相乗りさせる便だという点だ。具体的には、性質の異なる2つの実証ミッションが搭載される。
2. 搭載される実証機は ― 3機の相乗り

USSF-23便には、大きく分けて2つの実証、機体としては3つの主要なペイロードが載る。
① 給油実証(アストロスケールU.S./Orbit Fab)
軌道上での燃料補給を実証するチーム。機体は2つ。
- アストロスケールU.S. の給油機「Provisioner(APS-R)」 … 給油を行う“サービサー”。後述。
- Orbit Fab社の燃料デポ … 国防イノベーション部門(DIU)の契約で開発される“宇宙のガソリンスタンド”。給油機が衛星に燃料を渡して自らのタンクが減った際に、立ち寄って自分の燃料を再補給するための補給拠点。
② 機動実証(Starfish Space)
- Starfish Space社の宇宙トラグ「Otter(US-Otter 1)」 … 2024年のSTRATFI契約(約3,750万ドル)で建造される機体で、自律的なランデブー・近接運用・ドッキング(RPOD)を行い、国家安全保障衛星に約2年間の「機動の補助(augmented maneuver)」を提供する能力を、静止軌道付近で実証する。
そして給油を受ける“クライアント”として、
- 米空軍研究所(AFRL)の小型衛星「Tetra-5」 … アストロスケールの給油機がドッキングして燃料を移送する相手。
つまりUSSF-23は、給油機・燃料デポ・宇宙トラグ・被給油衛星という、軌道上物流の主要プレーヤーをまとめて軌道に送り込む、いわば“実証のショーケース”である。アストロスケールのミッションは、この大きなパッケージの一翼を担う形になる。
3. アストロスケールのミッションとは ― 「閉じた物流ループ」の実証
アストロスケールが担うのは、軌道上で給油を行う給油機の部分である。
機体名は「Provisioner(プロビジョナー)」、開発時の呼称は「APS-R(Astroscale Prototype Servicer for Refueling)」。約300kgの小型機で、補充可能なヒドラジン燃料タンクを備える。
ミッションは、3者(クライアント・サービサー・デポ)がそろって初めて成立する「閉じた物流ループ」の実証だ。運用の流れはこうなる。
- 打上げ後、Provisionerは約45日間の点検期間を経て、約6か月にわたる「イベント・ウィンドウ」に入る。
- まずAFRLのTetra-5にドッキングして給油する。
- いったん離脱し、搭載のハイパースペクトルセンサーで漏洩がないかを点検する。
- Orbit Fabのデポへ移動して、自らの燃料を補充する。
- 2機目の衛星へ向かい、再び給油を行う。
ここで補足しておきたいのは、立ち寄り先となるOrbit Fabの燃料デポも、地上のガソリンスタンドのように既に軌道上に存在しているわけではないという点だ。このデポ自体も今回のUSSF-23で初めて軌道に上げられる新規の実証機であり、給油機・デポ・被給油衛星のすべてを一度に打ち上げ、それらが軌道上で連携して機能するかどうかも含めて実証する。これがこのミッションの挑戦的なところである。
この一連が成功すれば、米国防総省(DoD)の資産に対する世界初の軌道上給油、かつ静止軌道より上での世界初のヒドラジン給油となる。衛星は打上げ時に積んだ燃料で寿命が決まるのが常識だったが、軌道上で給油できれば、衛星の寿命を延ばし、より自在な機動を可能にする——その第一歩を実機で示すミッションである。
アストロスケールの給油事業の歩みを補足すると、Astroscale U.S. は早くから軌道上給油に取り組んでおり、2022年1月にはOrbit Fab社と、寿命延長機LEXIへの給油に関する商業契約を結んでいる。その後、2023年9月に米宇宙軍からGEOにおける燃料補給衛星(APS-R)の開発を受注。契約金額は複数回にわたり増額され、当初の燃料補給衛星プロトタイプの開発から、静止軌道上での実証運用へと範囲が拡大してきた。今回のProvisionerは、その到達点にあたる。
4. 打上げ時期をめぐる整理 ― “夏予定”と“2027年初頭”
USSF-23の打上げ時期については、いくつかの時期が報じられており、混同されやすい。ここを正確に整理しておく。
- 2025年4月のSpace Symposium(米国の業界カンファレンス)で、アストロU.S.の幹部が打上げ目標を「2026年夏」と口頭で語り、英語メディアが広く報じた。
- その後2026年5月、米宇宙軍SMLプログラム室のCarstetter大佐が、USSF-23便の打上げを「2027年初頭(early 2027)の時間枠」で狙っていると表明。「実際にいつ上がるかはまだ完全には固まっていない」とも述べた。同室は以前これらを「2026年後半」に打上げ準備が整うとしていた。
ここで押さえるべきは、この時期を語っているのは米宇宙軍であり、対象は「USSF-23という打上げ便(Vulcanのフライト)」のスケジュールだという点だ。アストロスケールの衛星単体の話ではない。USSF-23には3機が相乗りするため、どれか一機やロケット枠の都合がずれれば、便全体の時期が動く。スケジュールの主導権は発注者(宇宙軍)とロケット側にあり、一搭載機であるアストロが単独で時期を決める立場にはない。
一方、アストロスケール自身の事業説明会では、一貫して「2027年4月期の打上げ」と説明されている。岡田光信CEOは説明会で、米宇宙軍から受注している燃料補給ミッションについて「詳細は非開示だが、打上げ計画は確定しており、2027年4月期の打上げを予定している」と述べている。
日本の会計年度「2027年4月期」は2026年5月〜2027年4月を指す。米宇宙軍が示す「2027年初頭」は、この期間の中に収まる。つまり、会社の開示と米宇宙軍の最新発言は食い違っていない。「2026年夏」は英語カンファレンスで語られた口頭の目標であり、会社の正式な開示は元から「2027年4月期」という、より幅を持った現実的な時期を示していた、という整理になる。
(※本稿は公開済みの公示・報道・事業説明会記録に基づく整理であり、会社の全リリースを時系列で網羅確認したものではない。過去の開示物に異なる表記が存在する可能性は排除しない。)
5. 事業・実証の位置づけ
最後に、USSF-23とアストロスケールの給油実証が持つ意味を、事業の側面から整理する。
APS-Rは収益源というより「黒字化への通過点」である。アストロスケールの説明によれば、APS-Rは一部拠出案件であるため、開発費用が政府補助金収入を上回り損失が発生しているが、これは想定どおりで、案件自体は2027年度中に終了する予定とされる。2028年度以降は補助金案件がすべて全額拠出案件となり、損失構造ではなくなる見込みという。
本命は「実証成功 → 継続受注」にある。米宇宙軍は次世代の偵察衛星プログラム「RG-XX」で、宇宙軍として初めて「給油可能であること」を要件に含めたとされ、軌道上給油を将来の標準能力として位置づけ始めている。USSF-23での実証に成功すれば、こうした継続受注につながる可能性がある。ただし宇宙軍は2027会計年度予算でSML向けの新規配分を要求しておらず、当面は過年度予算で実証を回す段階にある。大型予算化は「デモ成功後」という慎重な姿勢がうかがえる。
競合も存在する。軌道上給油では、ノースロップ・グラマン(Tetra-6向けのElixir、別の実証)なども宇宙軍から受注しており、アストロ一社の独占ではない。
総じて、USSF-23の給油実証は、アストロスケールにとって「世界初」の象徴性を持つ重要なマイルストーンであると同時に、収益貢献は実証成功とその後の継続受注次第という、長いタイムラインの一歩である。打上げ時期が数か月単位で動くこと自体より、実証の成否と、その後に継続受注へつながるかが本質となる。
まとめ
- 今回のFCC許可(6/15付)は、アストロスケールの給油機Provisioner(APS-R)の打上げ・運用に関する規制上の許可(条件付き)。受注・契約ではなく、会社がIRを出す性質のものでもない。
- その機体が乗るUSSF-23は、米宇宙軍が軌道上物流を実証するための打上げ便。ロケットはULA Vulcan Centaur。
- USSF-23には給油機(アストロ)・燃料デポ(Orbit Fab)・宇宙トラグ(Starfish)が相乗りし、AFRLのTetra-5が給油を受けるクライアントとなる。
- アストロのミッションは、Tetra-5への給油 → デポでの自己補充 → 2機目への給油という「閉じた物流ループ」の実証。成功すれば米国防資産への世界初の軌道上給油。
- 打上げ時期は、米宇宙軍がUSSF-23便を「2027年初頭」と表明。アストロのIRは元から「2027年4月期」と説明しており、両者は矛盾しない。
- 事業面では、APS-Rは黒字化への通過点であり、本命は実証成功後の継続受注。競合も存在する。
一枚のFCC公示を入口にたどっていくと、その先には、給油機・デポ・トラグ・被給油衛星が一便に集約された、米宇宙軍の軌道上物流実証の全体像が見えてくる。アストロスケールは、その中核の一つとして「世界初の軌道上給油」に挑む立場にある。
本コラムは公開情報(FCC公示、米宇宙軍関係者の発言報道、アストロスケール事業説明会記録等)に基づく事実整理であり、特定銘柄の売買を推奨するものではありません。投資判断はご自身の責任で行ってください。
主な参照元:FCC Public Notice DA-26-610(2026/6/18)/Aerospace America・Air & Space Forces Magazine・SpaceNews・SatNews(2026年5〜6月)/アストロスケールHD事業説明会記録(ログミーFinance)ほか
